棘洪滩泵站高压线路迁移改造与一期泵房DN1200流量计更换顺利完成
作者:赵洪波          时间:2020-07-03          点击次数:

       2019年城阳区政府对泵站前面双元路进行拓宽改造,施工期间泵站前墙外排水系统堵塞,造成排水不畅,导致水位升高,危及35KV高压输电线路进户T角箱的安全运行(棘洪滩水厂也在其中)。

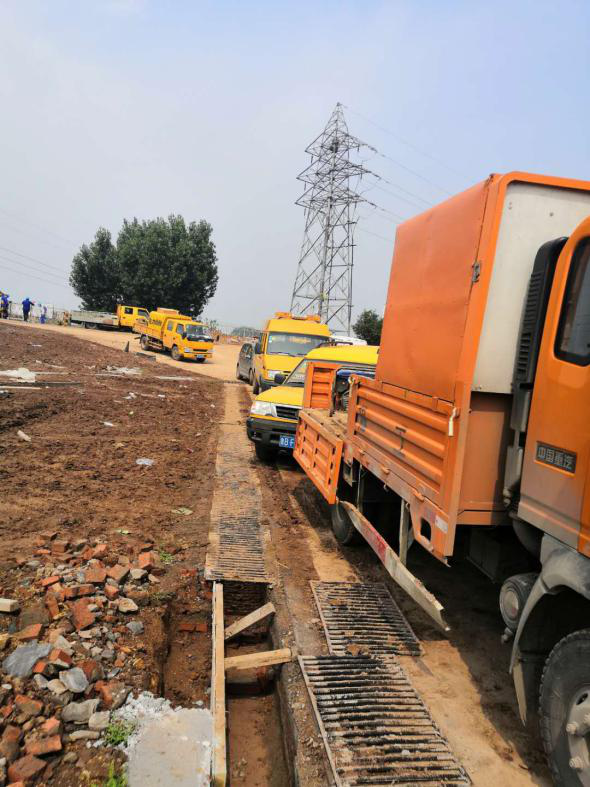

       针对此隐患,棘洪滩泵站袁传业和周兆鹏两位同志与棘洪滩水厂双方协商,共同向供电部门发函,提出将高压线路及设备迁移到安全区域。经多方协商确定,供电部门负责迁移线路及停T角箱,T角箱外至泵站属于公司固定资产,由各企业负责同时迁改。棘洪滩泵站报请公司领导同意后与棘洪滩水厂一起迁改,定由棘洪滩水厂确定迁改单位。迁改单位提出建议:箱外至泵站线路全部迁移更换,这需要几百万的费用。经过现场查看情况,提出最近距离迁移方案,并咨询了三家从事供电工程的部门,共同进行现场调研确认该方案可行,并绘制简易迁改图。尹总带领棘洪滩泵站袁传业、生产经营部赵洪波与迁改单位就价格进行磋商,最终确定结算价格降低近30万元。

       生产经营部与棘洪滩泵站自2019年发现一期泵房进水流量仪经常出现误差,今年三月之后更为严重,与水库管理处商定后决定分两步解决,首先由引黄济青办事处向省局申请更换计量仪表,之后由生产经营部经营部与西水务公司、引黄济青办事处三家协商水量退补。经省局审批同意更换流量计,引黄济青办事处进入购买步骤。同时也完成了水量退补量的认可。

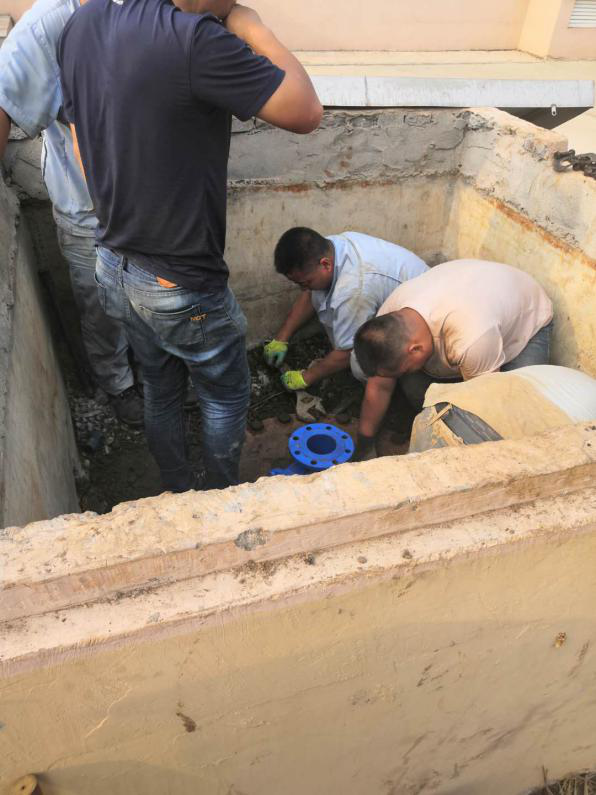

       现场调研更换该流量计需要停止棘洪滩泵站一、二期泵房所有机泵,将影响向开发区输送28万方/日的原水水量,更换一次难度极大,为降低今后类似问题出现时的影响,与泵站协商在一期泵房吸水管路流量计前增设一台DN1200蝶阀,并利用停水同时将二期泵房的进水主阀门(已坏)进行更换。



       按照惯例每一个工作都需要与西水务一起协商制定停水及调水方案,决定将三项工作合并于一天进行。方案上报公司后经领导批准进入材料采购环节和前期准备之中。

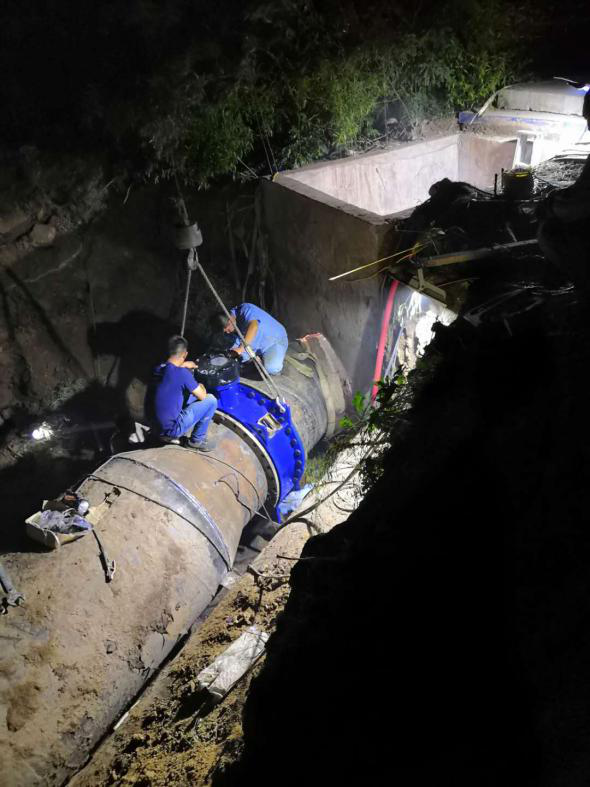

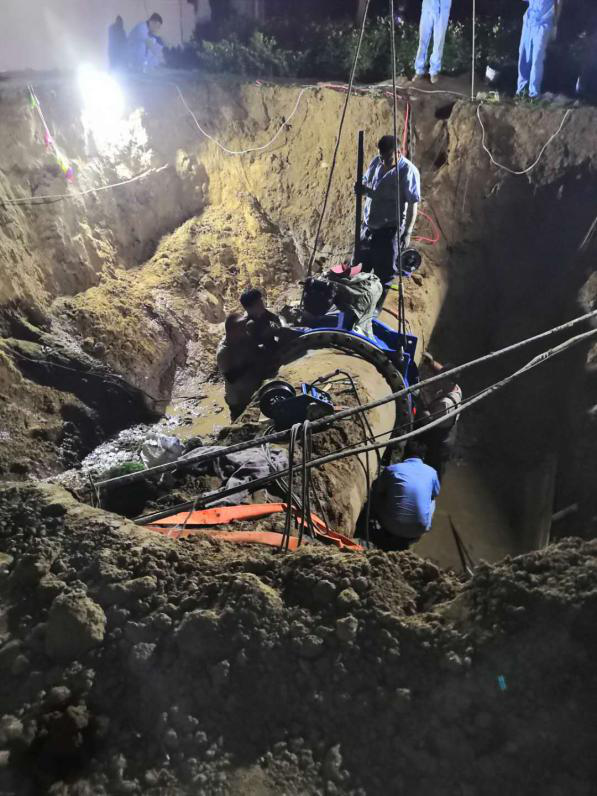

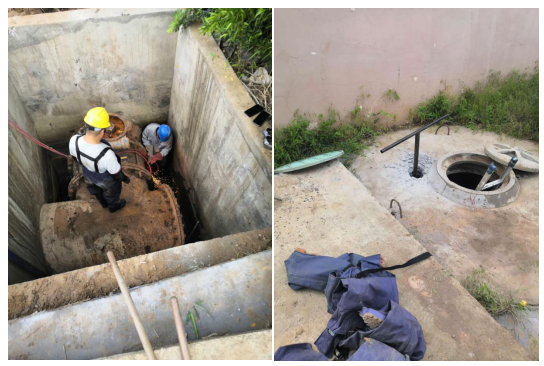

       棘洪滩泵站接供电部门通知,定于6月19号先对广水线路进行迁移,收到通知后与西水务调度主任沟通调水方案,因该工程牵扯水量太大,需要多方协调,开关数十阀门,西水务参与关阀人员接近50个,需向本区水务局提报申请,水务局批示24小时工作时间。在做好调蓄水库水位水量、水质取样检测合格的前提下,自动化事业部王宇洋、张智强、安丰祝于6月18日进场进行前期的开挖和关阀撤水准备,6月19日7:00棘洪滩泵站开始停泵,转换线路,分流供水,与自动化事业部一起关阀、撤水。经过一上午的排水,共排水约1000方,同日下午进入焊接安装环节,于凌晨5点焊接安装工程完工,开始逐一恢复蓄水试压状态,运行调试正常后20日8:00开泵供水。目前马水线已于6月30日完成T角箱和线路迁移。至此,已按照预期顺利完成全部迁移工作。

       此次工作中各厂站全力配合调度供水,自动化事业部人员争分夺秒加班工作,棘洪滩泵站周兆鹏、韩同帅、郭继亮等同志放弃休假主动参与工作,在袁传业站长的带领下无论是在岗上班还是下夜班都积极加入到工作中,向所有放弃休息的同事们表示感谢!

       干工作好比是一场战役,王宇洋带领的团队哪里有任务就到哪里去完成,“战役一个接一个”,每一个都打的出色,干的漂亮!旁观者看起来这次工作量不大,直径DN1200以上的焊接口有12道,拆螺丝、紧阀门,开孔抬泵抽水,时间紧迫任务繁重,里面还有很多不确定因素,需要周密前期计划后期准备。该工程十分清晰地展现出我公司在执行力方面的贯彻与落实,各部门团结一致通力配合。相信在不久的将来,肯定还能涌现出很多勇于挑战、执行力强、干事细心、业务熟练的个人和集体,为公司的发展不断贡献力量。
