多处联动齐拼搏 争分夺秒保供水 |
作者:刘健 时间:2020-06-25 点击次数:次 |

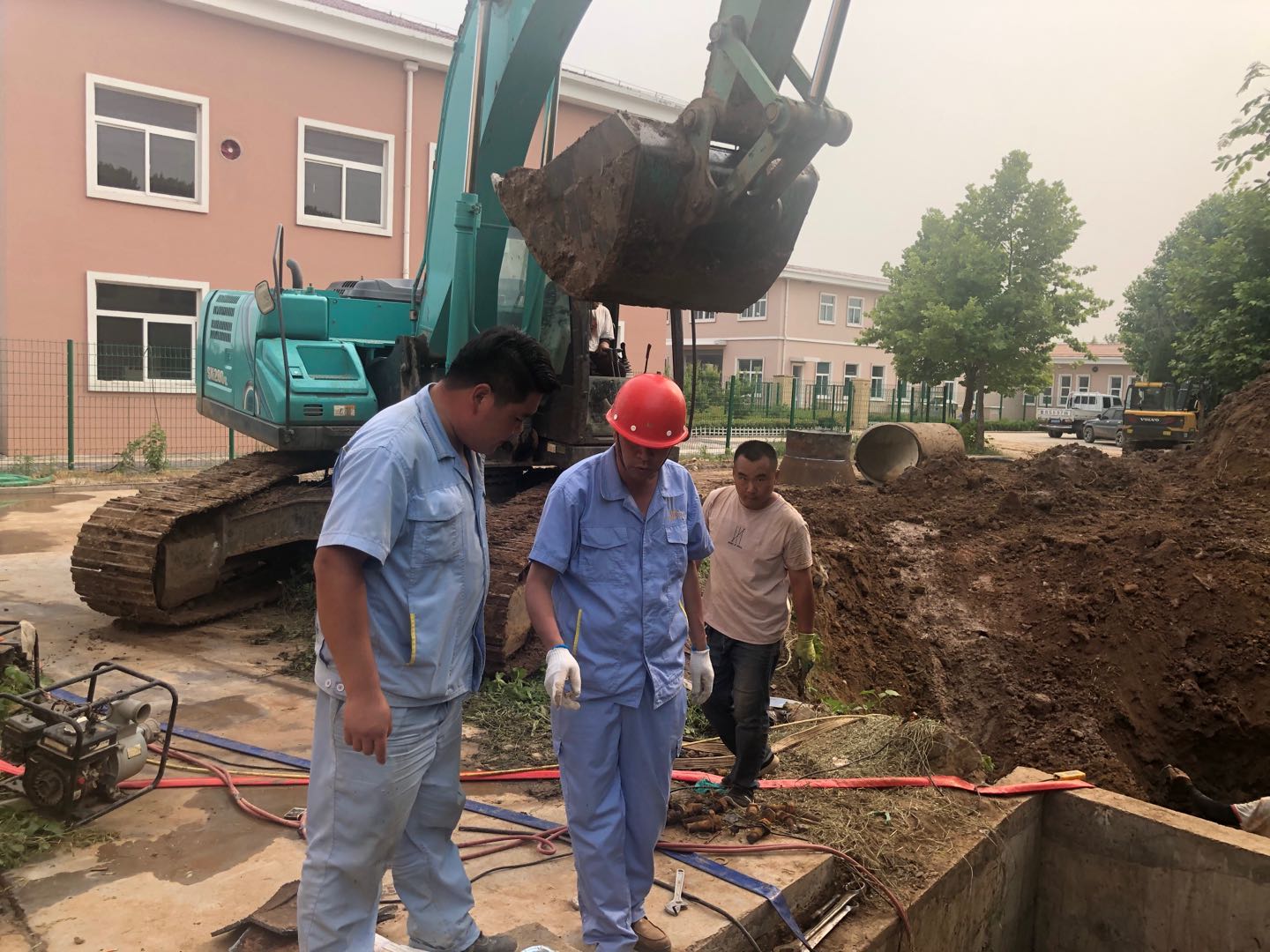

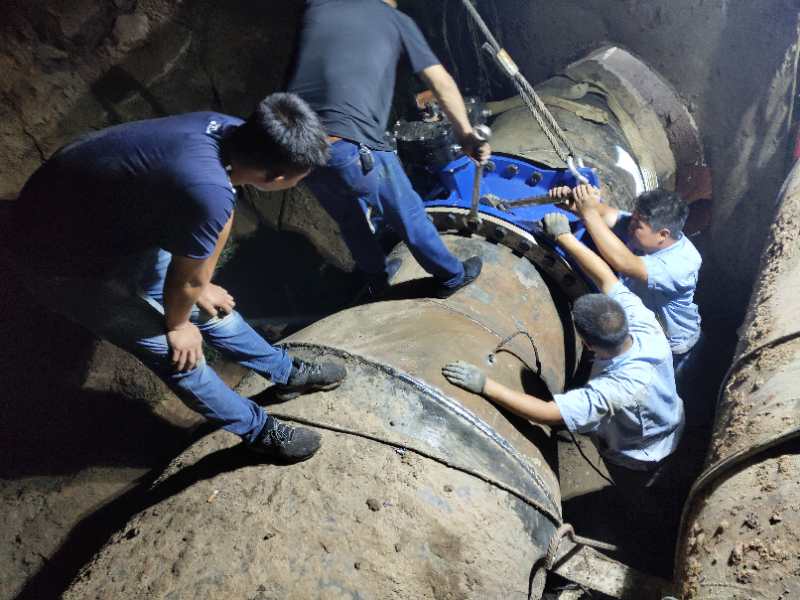

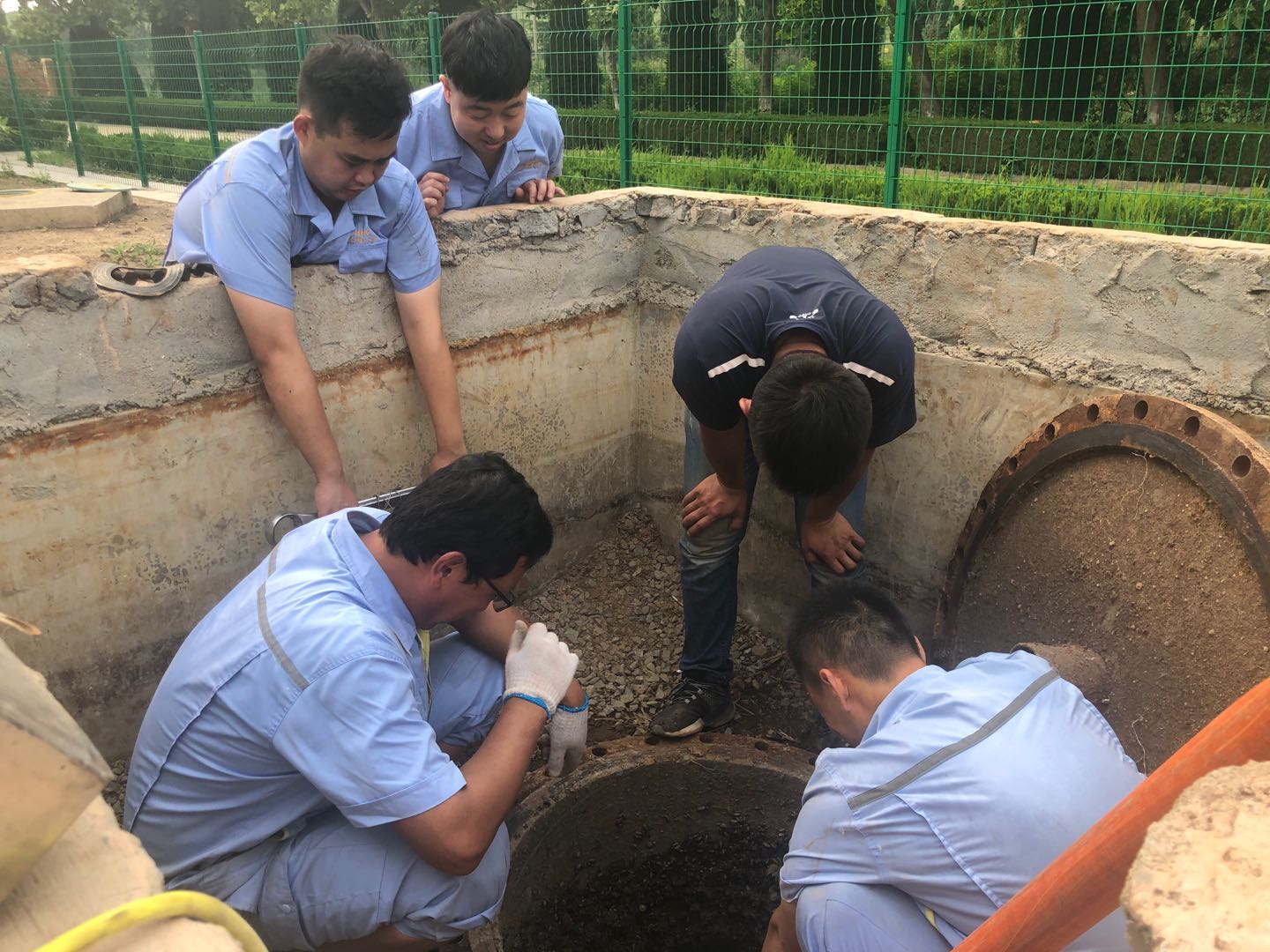

—24小时突击四处施工现场小记 6月19日接供电调度通知,对高压35Kv广水线T接箱进行线路迁移改造,借此机会棘洪滩泵站一、二期泵房停水更换安装DN1200进水阀门2台,期间水库管理所还要更换一期进水流量计一台,区城管局审批停水时常仅24小时,时间非常仓促必须在规定时间内完成上述工程。生产经营部赵洪波经理作为总协调与泵站、水库和西水务进行协商,利用高压停电的时间,完成站内两处阀门和水库流量计的更换工作。 为了保证工作效率,18日自动化事业部王宇洋、安丰祝和张智强等人来泵站进行前期准备工作,准备对更换阀门的地方开挖,找出原有管线,方便第二天直接施工。更换阀门期间采用三期机组运行,打开二、三期联通阀供水方式进行供水,即满足西水务部分供水需求,也给我们公司输送了部分原水。19日6点30分泵站带班领导袁传业和在岗所有职工准备就续,站长助理周兆鹏以及韩同帅和郭继亮两个班长也放弃休息时间,早早的来到站上,按照赵经理之前下发的调水方案联系多部门进行停水停电。同时打开一、二期压力箱人孔进行泄水,随着哗啦的泄水声站内三处施工场地立即开工,开挖、排水、清淤各项工作紧张有序的进行。下午一点多才吃了点中午饭,又投入施工现场。晚上8点多阀门进入后续焊接环节,面对光线昏暗,蚊虫四起全程在现场调度指挥的赵经理和参加施工王宇洋、安丰祝、张智强三位同事毅然决定在泵站连夜加班到第二台阀门结束。20日早晨泵站所有施工达到如期进度,高压线路迁移后也进行了核项检查,一切正常后赵洪波经理下令,按计划恢复正常供水,供水“生命线”重又顺畅运行。 在保证站内两处阀门施工过程中,泵站还积极配合水库安装人员,协助进水流量仪的更换工作,20日晚10点流量仪安装完成,打开阀门通水后无渗漏情况,剩下接信号线等收尾工作。 为给后续施工环节减少压力泵站领导带领职工对两处新装阀门进行除锈刷环氧沥青漆,做好管道和焊缝的防腐工作,并时刻观察积水水位定时进行抽水,面对工具设备短缺,人员配置不足,泵站电话故障等一系列难题,大家都努力去克服,22晚接到降雨预报,又带领职工连夜把被淤泥堵塞的潜水泵进行维修以保证排水通畅。经营部赵经理、自动化事业部和泵站的同事们吃苦耐劳的精神值得我们每个人学习,虽然辛苦但是在这么短的时间里打了一场硬仗,每个人心里都无比的欣慰和自豪,为了我们碧海的供水事业,我们全体职工都要秉持快速反应,马上行动的企业作风,迎难而上、越战越勇!
|
